甘肃陇电入浙直流配套新能源330千伏送出工程加速推进
2026年10月23日17:28 |
订阅已订阅已收藏
收藏10月18日,在甘肃陇电入浙直流配套新能源330千伏送出工程(武威)一标段,建设人员正在红沙岗南三升压站至武威北750千伏变电站线路工程GH21号作业点进行基础浇筑作业。

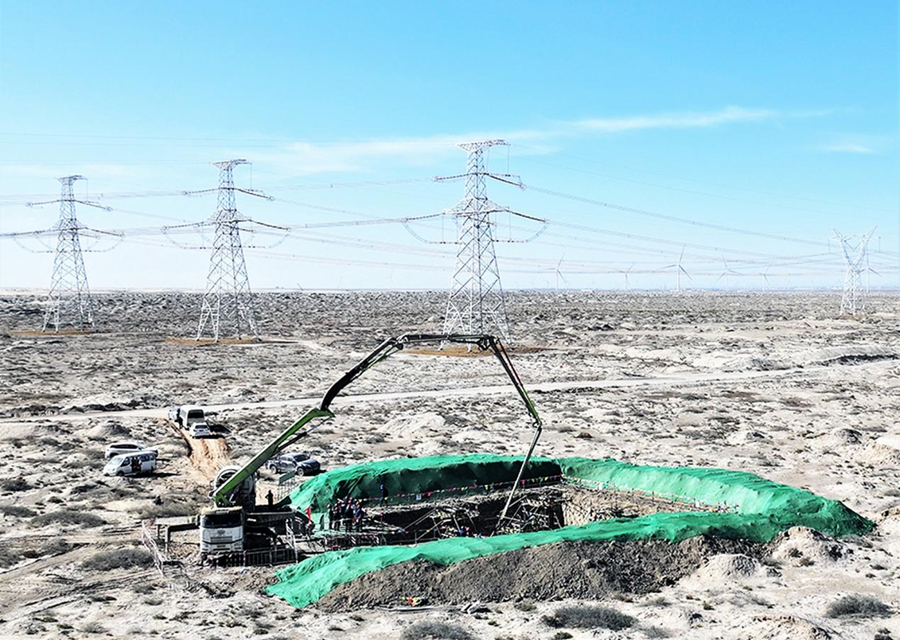

作业现场。国网武威供电公司供图
该工程是陇电入浙±800千伏特高压直流工程核心配套项目,新建330千伏架空输电线路9条,线路总长约267公里,铁塔687基,主要承担武威区域千万千瓦级新能源项目并网接入任务。工程建成投运后,将有效破解新能源富集区电力外送瓶颈,助推武威能源结构绿色低碳转型。
该工程沿线地处戈壁荒漠,昼夜温差大、风沙天气多发。国网武威供电公司同各参建单位结合沙漠地质条件优化施工方案,细化基坑开挖、临边防护、钢筋绑扎、混凝土浇筑养护全流程作业标准。同时,落实主动式安全管理,刚性执行“四个管住”管控要求,统筹各参建单位科学研判现场风险、精准制定应对举措。严格执行作业人员“严入、强训、必考”准入机制,抓实入场安全教育培训与实战化应急演练。坚持“样板引路、试点先行”,以首基浇筑试点树立全线工艺标杆,统一施工质量标准。从严落实物资进场检验,把好原材料质量关口。截至日前,甘肃陇电入浙直流配套新能源330千伏送出工程已完成基础开挖233基,基础浇筑119基,各道工序衔接紧密、稳步有序推进。
下一步,国网武威供电公司将全力抢抓秋季施工黄金窗口期,抓实工程全过程安全质量管控,有序衔接后续铁塔组立、导线架设工序,全力保障项目按期投产。(吴世庆)
来源:国网武威供电公司
